برج کنترل بندر چابهار ساخت برج کنترل ترافیک دریایی

مزایای اقتصادی

لوکیشن

وضعیت

مزایای اقتصادی

این پروژه شامل احداث برج کنترل ترافیک دریایی بندر چابهار است که با هدف ارتقاء کنترل، هدایت و ایمنی تردد شناورهای دریایی در محدوده بندر طراحی و اجرا شده است.

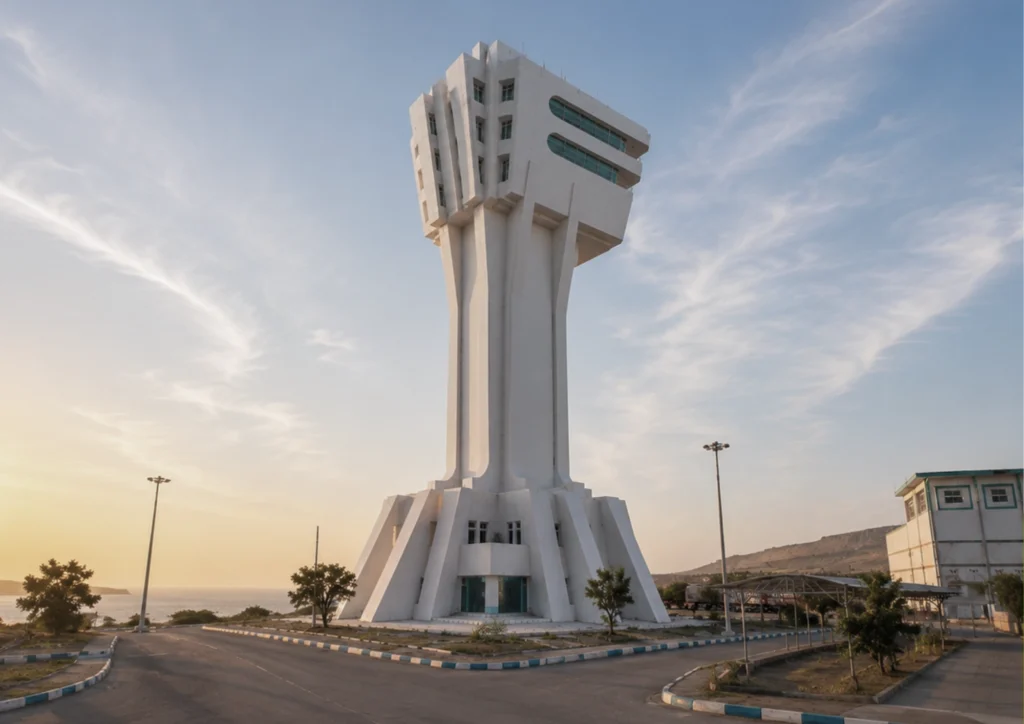

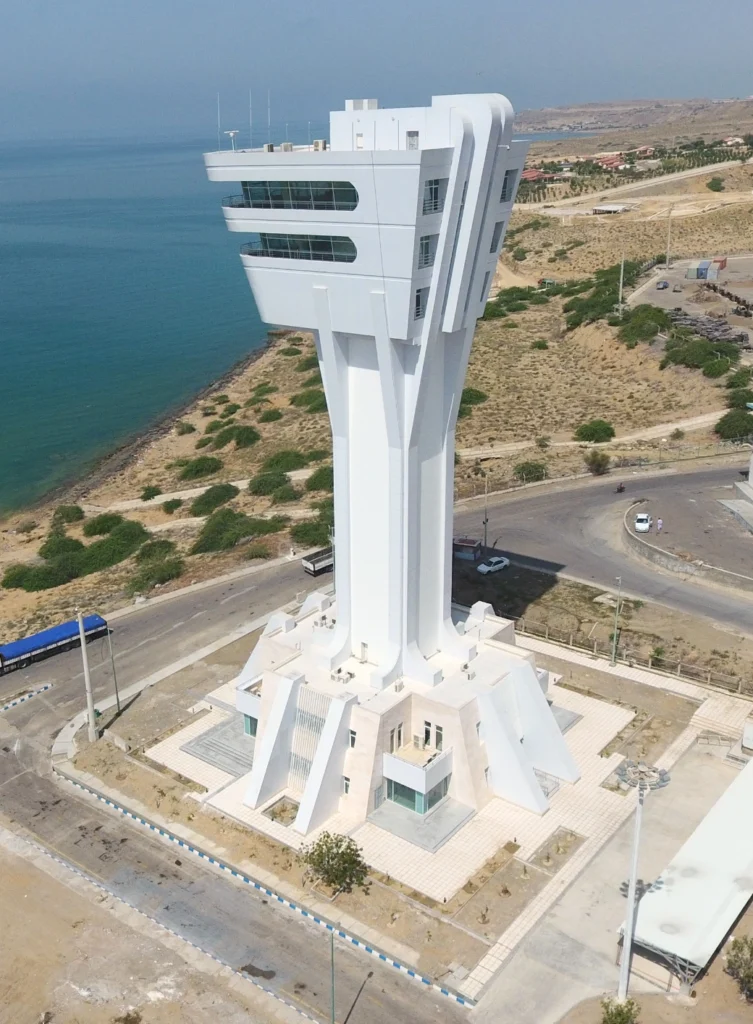

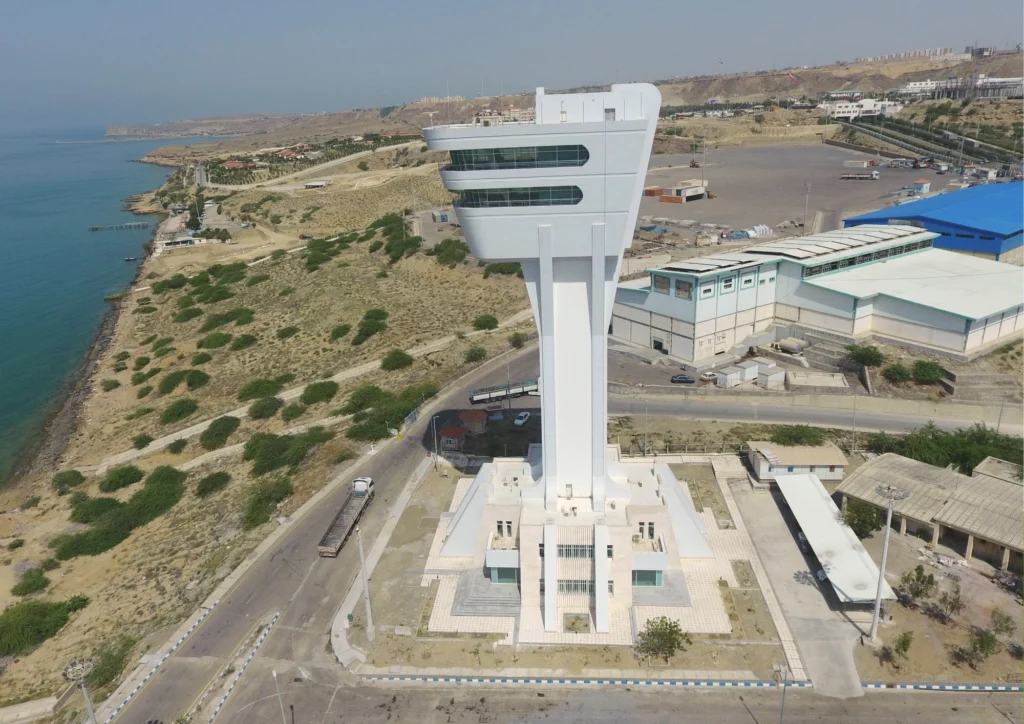

این سازه به‌صورت ترکیب سازه بتنی و فلزی اجرا شده و یکی از مهم‌ترین و شاخص‌ترین سازه‌های کنترل دریایی کشور محسوب می‌شود. ارتفاع کل برج ۶۰ متر بوده و از جمله بلندترین برج‌های کنترل دریایی ایران به شمار می‌رود.

زیربنای پروژه برابر با ۱۸۰۰ مترمربع بوده و در پنج طبقه اداری و عملیاتی اجرا شده است. سیستم سازه‌ای پروژه شامل اسکلت بتنی به همراه دال بتنی است که با استفاده از روش‌های اجرایی پیشرفته از جمله قالب لغزنده اجرا شده است.

این پروژه نقش مهمی در بهبود مدیریت ترافیک دریایی و افزایش بهره‌وری عملیاتی در یکی از مهم‌ترین بنادر کشور ایفا می‌کند.

درباره ی این پروژه

برج کنترل ترافیک دریایی چابهار با هدف تقویت زیرساخت‌های عملیاتی بندر و ایجاد مرکزی پیشرفته برای پایش، مدیریت و ارتقای ایمنی ترددهای دریایی در محدوده بندر چابهار احداث شد. این پروژه که به‌عنوان یکی از بلندترین برج‌های کنترل ترافیک دریایی ایران طراحی شده است، نقش مهمی در هماهنگی مؤثر تردد شناورها و عملیات بندری ایفا می‌کند.

این برج شامل پنج طبقه اداری با زیربنای کل ۱٬۸۰۰ مترمربع و یک سیستم سازه‌ای بتن‌آرمه به ارتفاع ۶۰ متر است. سازه برج با استفاده از روش قالب لغزنده اجرا شد که امکان اجرای سریع و کارآمد اجزای قائم بتنی را همراه با حفظ کیفیت ساخت و دقت ابعادی بالا فراهم ساخت.

فعالیت‌های اجرایی پروژه شامل نصب ۶۲۰ تن آرماتور، اجرای ۳٬۰۰۰ مترمربع قالب مدولار، ۳٬۲۰۰ مترمربع قالب لغزنده و ۱۵۰ تن عملیات سازه فولادی بود. این پروژه با پیمانکاری شرکت مهندسین عمران مارون و طی دوره قراردادی ۲۴ماهه، مطابق با استانداردهای مهندسی، مشخصات فنی و الزامات قراردادی تکمیل شد و به‌عنوان یکی از شاخص‌ترین تأسیسات کنترل دریایی در یکی از راهبردی‌ترین بنادر ایران به بهره‌برداری رسید.

استخدام

اجرای برج کنترل ترافیک دریایی بندر چابهار زمینه فعالیت نیروهای متخصص در حوزه‌های مهندسی، فنی و اجرایی را در تمامی مراحل ساخت فراهم کرد. احداث یک برج کنترل دریایی ۶۰ متری با سازه بتن‌آرمه و اجرای آن با استفاده از فناوری قالب لغزنده (Slip Form)، مستلزم همکاری هماهنگ متخصصان در حوزه‌های سازه‌های بلندمرتبه، مهندسی سازه، اجرای قالب لغزنده، نصب سازه‌های فلزی و مدیریت کارگاه بود.

اجرای سازه مرتفع پروژه، همراه با استفاده هم‌زمان از سیستم‌های قالب مدولار و قالب لغزنده، نیازمند برنامه‌ریزی دقیق نیروی انسانی، نظارت مستمر فنی و هماهنگی مؤثر میان تیم‌های مهندسی و اجرایی برای دستیابی به بالاترین سطح کیفیت، دقت اجرایی و ایمنی ساخت در تمامی مراحل پروژه بود.

شرکت مهندسین عمران مارون به‌عنوان پیمانکار با مدیریت و هماهنگی تمامی فعالیت‌های اجرایی، نقش مؤثری در سازماندهی نیروی انسانی، هدایت عملیات فنی و اجرای موفق پروژه مطابق با مشخصات فنی، الزامات قراردادی و برنامه زمان‌بندی، در طول دوره اجرای ۲۴ ماهه ایفا کرد.

اطلاعات تامین کننده

شرکت مهندسین عمران مارون، تأمین و تدارک مصالح ساختمانی، تجهیزات و منابع مورد نیاز کارگاه را از طریق یک سیستم یکپارچه مدیریت زنجیره تأمین انجام می‌دهد. فعالیت‌های تأمین و تدارک مطابق با برنامه زمان‌بندی پروژه، مشخصات فنی و الزامات کیفی اجرا می‌شوند تا ضمن فراهم‌سازی به‌موقع مصالح و تجهیزات، از اجرای کارآمد و منظم پروژه پشتیبانی شود.
