پروژه مجتمع تجاری گل مریم یک توسعه شهری چندمنظوره در تهران با زیربنای تقریبی ۱۲۶٬۰۰۰ مترمربع است که در تقاطع خیابان شریعتی و میدان پلیس واقع شده است.
این پروژه شامل ۷ طبقه زیرزمین با عمق تقریبی ۳۰ متر و ۴ طبقه روی زمین است. یکی از مهمترین ویژگیهای مهندسی پروژه، دال انتقالی بتنی به ضخامت تقریبی ۰٫۷ متر در تراز خیابان است که نقش تعیینکنندهای در انتقال بار و جانمایی ستونها دارد.

سیستم سازهای پروژه ترکیبی از بتنآرمه، سازه فولادی و برشگیرهای گلمیخ بوده و شبکه سازهای طبقات فوقانی متناسب با محدودیتهای معماری و سازهای اصلاح شده است. مدت اجرای پروژه بر اساس قرارداد، ۱۴ ماه تعیین شده است.
مجتمع اداری و تجاری گل مریم، پروژهای بزرگمقیاس و چندمنظوره در بافت شهری است که با استفاده از سیستم سازهای مرکب بتن و فولاد اجرا شده است. این پروژه شامل احداث مجموعهای اداری و تجاری با زیربنای ۷۵٬۳۹۵ مترمربع و در ۱۳ طبقه است که ۷ طبقه زیرزمین تا عمق ۳۰ متر پایینتر از سطح زمین و ۶ طبقه سازهای روی زمین را در بر میگیرد. اجرای این مجموعه مستلزم بهکارگیری راهکارهای مهندسی پیشرفته در زمینه گودبرداری عمیق و ساخت سازههای مرکب بود.

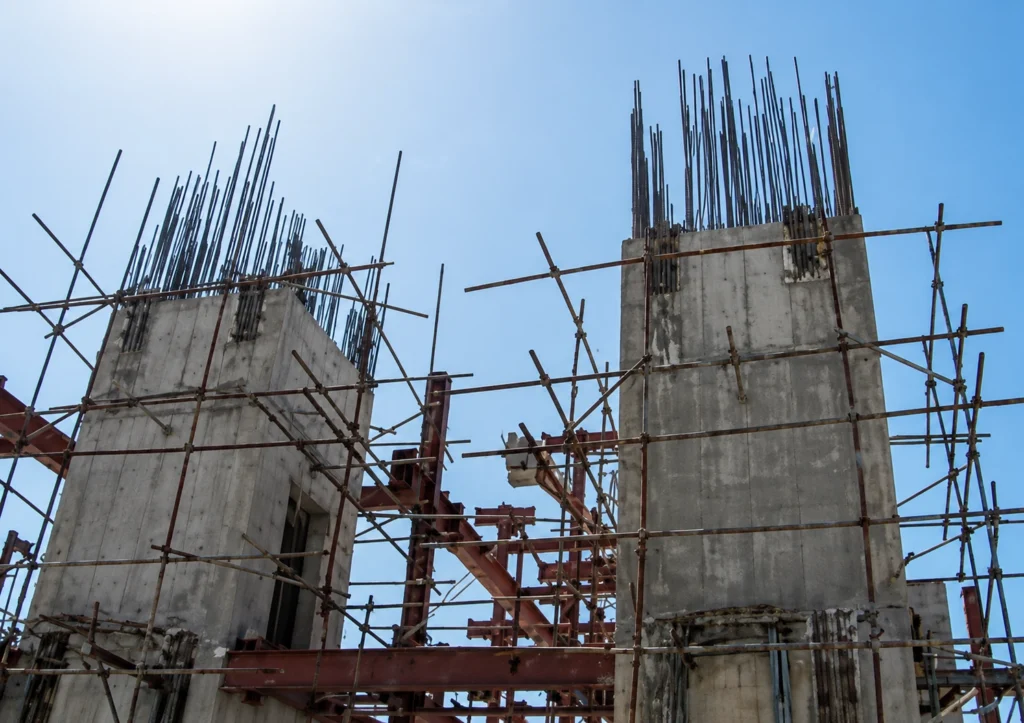

یکی از ویژگیهای مهندسی شاخص پروژه، اجرای دال انتقالی بتنآرمه به ضخامت ۰٫۷ متر در تراز خیابان است که با هدف تطبیق آرایش متفاوت ستونها در طبقات زیرزمین و طبقات فوقانی طراحی و اجرا شد. سیستم سازهای مرکب پروژه از ستونهای فولادی، برشگیرها و بتنآرمه تشکیل شده است و این مجموعه را به یکی از پروژههای شهری با پیچیدگی فنی بالا تبدیل میکند.
فعالیتهای اجرایی پروژه شامل ۳٬۰۰۰ مترمکعب عملیات خاکی، ۵۵٬۴۵۲ مترمکعب بتنآرمه، نصب ۱۰٬۲۷۰ تن آرماتور، اجرای ۸۵٬۴۵۹ مترمربع قالببندی و ۹٬۸۲۲ تن عملیات سازه فولادی بود. این پروژه با پیمانکاری شرکت مهندسین عمران مارون و با مدیریت پروژه شرکت سازه پایدار غرب، طی دوره اجرایی ۱۴ماهه و مطابق با استانداردهای مهندسی، مشخصات فنی و الزامات قراردادی تکمیل شد و سازهای اداری و تجاری با عملکرد مطلوب و متناسب با شرایط متراکم شهری فراهم ساخت.

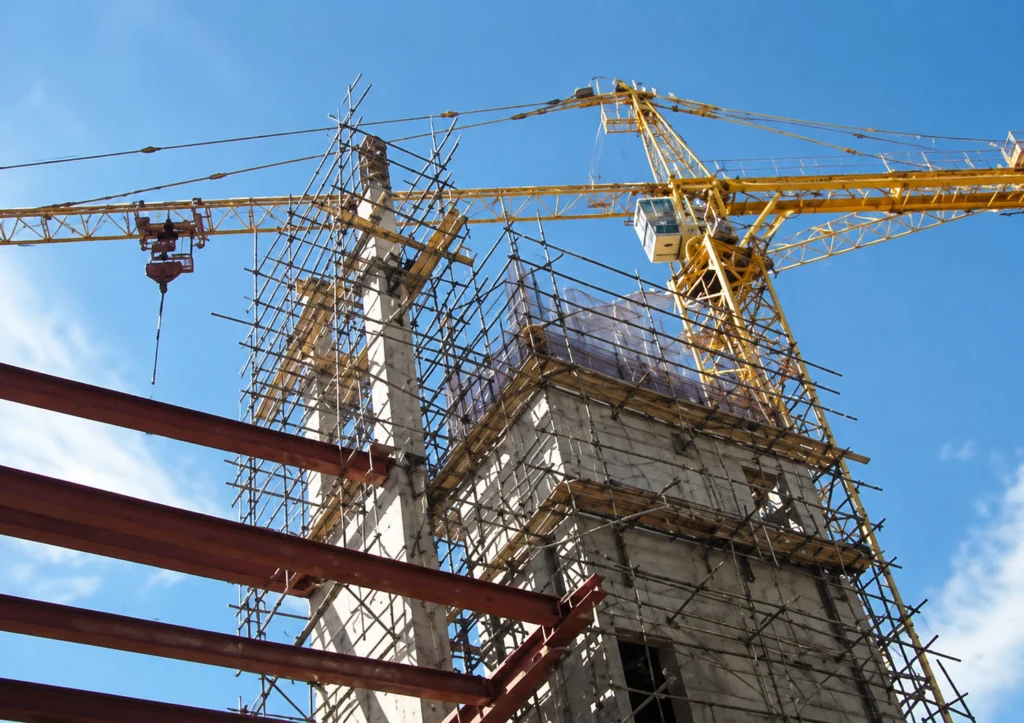

اجرای پروژه مجتمع اداری و تجاری گل مریم زمینه فعالیت نیروهای متخصص در حوزههای مهندسی، فنی و اجرایی را در تمامی مراحل ساخت فراهم کرد. اجرای سازه مرکب بتن و فولاد، گودبرداری ۳۰ متری، احداث طبقات متعدد زیرزمینی و اجرای دال انتقال بتنآرمه، مستلزم همکاری هماهنگ متخصصان در حوزههای مهندسی سازه، ژئوتکنیک، اجرای سازههای بتنآرمه، نصب سازههای فولادی، سیستمهای قالببندی و ساخت ساختمانهای شهری بلندمرتبه بود.
پیچیدگی فنی سیستم سازهای پروژه، شامل ترکیب ستونهای فولادی، برشگیرها (Shear Studs)، بتنآرمه و دال انتقال، نیازمند برنامهریزی دقیق نیروی انسانی، نظارت مستمر فنی و هماهنگی نزدیک میان تیمهای مهندسی و اجرایی برای حفظ دقت سازهای، کیفیت اجرا و تحقق برنامه زمانبندی فشرده پروژه بود.
شرکت مهندسین عمران مارون بهعنوان پیمانکار با مدیریت و هماهنگی تمامی فعالیتهای اجرایی، نقش مؤثری در سازماندهی نیروی انسانی، هدایت عملیات فنی و اجرای موفق پروژه مطابق با مشخصات فنی، الزامات مدیریت پروژه و تعهدات قراردادی، در طول دوره اجرای ۱۴ ماهه ایفا کرد.
شرکت مهندسین عمران مارون، تأمین و تدارک مصالح ساختمانی، تجهیزات و منابع مورد نیاز کارگاه را از طریق یک سیستم یکپارچه مدیریت زنجیره تأمین انجام میدهد. فعالیتهای تأمین و تدارک مطابق با برنامه زمانبندی پروژه، مشخصات فنی و الزامات کیفی اجرا میشوند تا ضمن فراهمسازی بهموقع مصالح و تجهیزات، از اجرای کارآمد و منظم پروژه پشتیبانی شود.
