سد مخزنی تازه کند در شمال استان اردبیل و در فاصله حدود ۳۷ کیلومتری غرب شهر گرمی بر روی رودخانه سامبورچال واقع شده است. دسترسی به محدوده پروژه از طریق جاده آسفالته مشگینشهر–پارسآباد امکانپذیر میباشد.
هدف اصلی این طرح، کنترل جریان رودخانه، ذخیره روانآبهای فصلی و تأمین آب کشاورزی در اراضی پاییندست از طریق مدیریت مخزن سد میباشد.
این سد بهعنوان یکی از زیرساختهای مهم توسعه منابع آب منطقه، نقش مؤثری در بهبود تأمین آب کشاورزی و پایداری زیستمحیطی اراضی پیرامونی ایفا میکند.
در این پروژه، سد از نوع خاکی با هسته رسی است که بهمنظور افزایش آببندی و پایداری سازه، حدود ۱۳,۸۰۰ متر تزریق دوغاب در آن انجام شده است. همچنین، ۴,۵۰۰ متر راه دسترسی برای تسهیل عملیات اجرایی، نگهداری و بهرهبرداری احداث شده است.
سد مخزنی تازهکند، سدی خاکی با هسته رسی است که بر روی رودخانه سامبورچای در استان اردبیل احداث شده است. این طرح شامل اجرای بدنه سد و سازههای هیدرولیکی وابسته بوده و زیرساختهای مورد نیاز برای ذخیرهسازی بلندمدت و توزیع تنظیمشده آب را فراهم میکند.

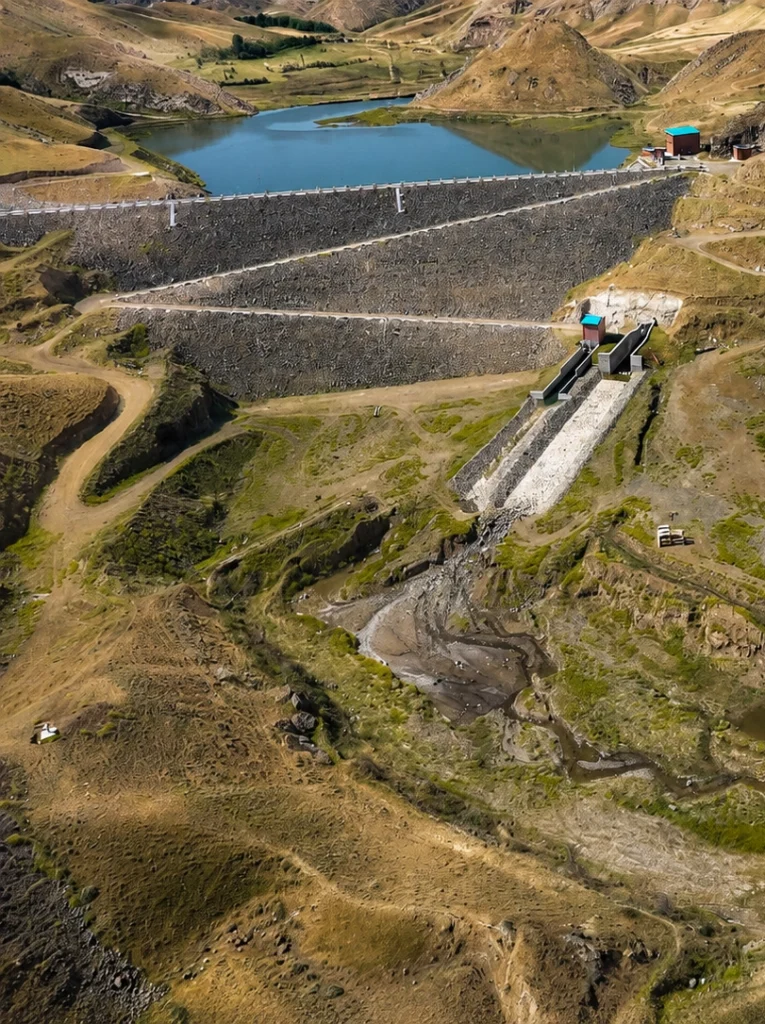

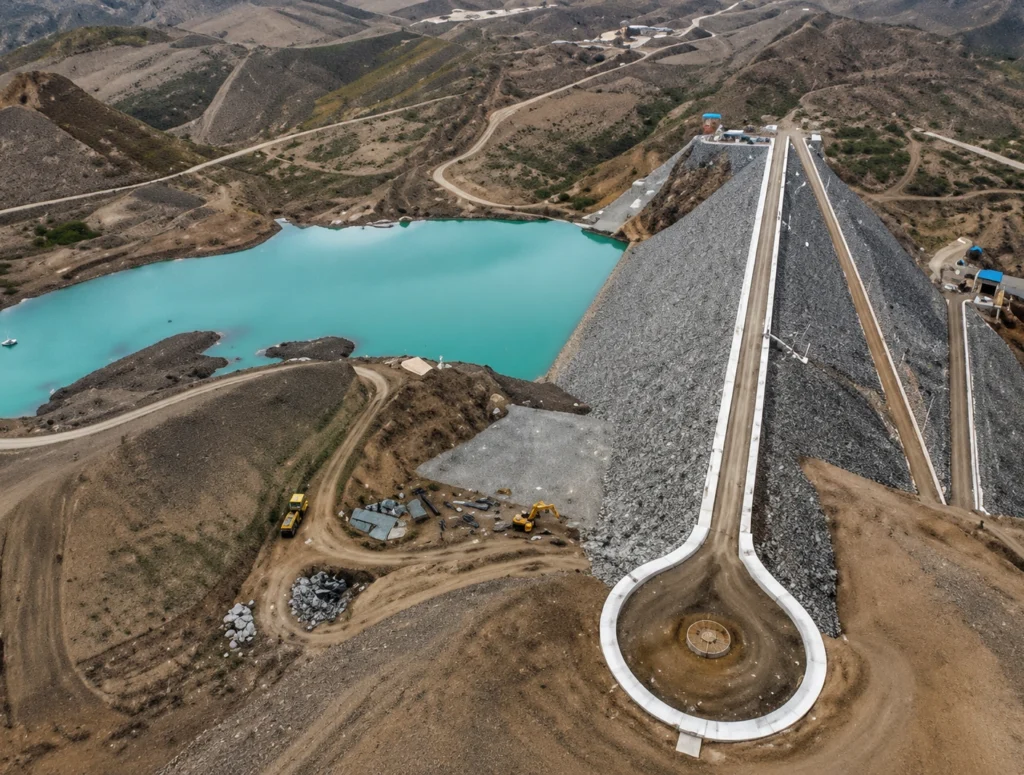

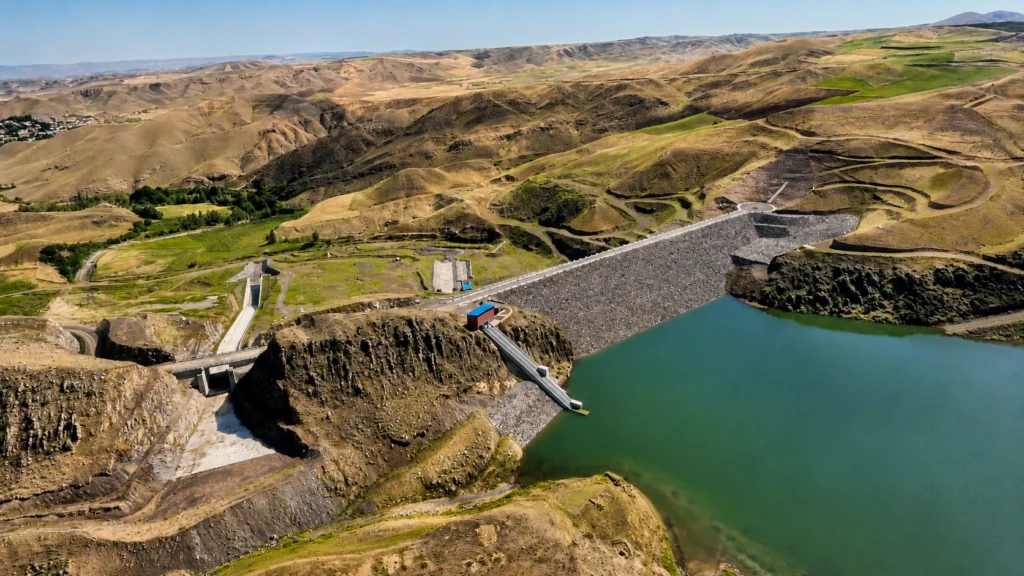

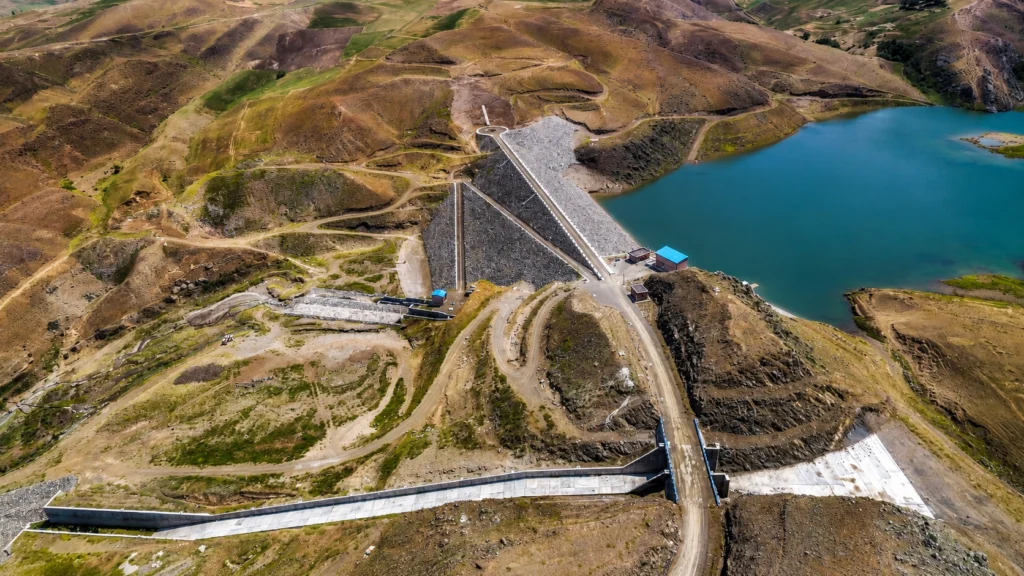

عملیات اجرایی پروژه شامل احداث سدی به ارتفاع ۴۶ متر و طول تاج ۳۱۴ متر، اجرای تونلی به طول ۱۶۰ متر و ایجاد مخزنی با ظرفیت ذخیرهسازی ۸ میلیون مترمکعب بوده است. همچنین، ۷۶۰٬۰۰۰ مترمکعب سنگبرداری، ۶۰۰٬۰۰۰ مترمکعب عملیات خاکریزی، ۳۷٬۰۰۰ مترمکعب بتنریزی، نصب ۱٬۲۴۸ تن آرماتور و اجرای ۱۷٬۰۰۰ مترمربع قالببندی در این پروژه انجام شده است. علاوه بر این، ۱۳٬۸۰۰ متر عملیات تزریق دوغاب و احداث ۴٫۵ کیلومتر راه دسترسی نیز بهمنظور پشتیبانی از اجرای پروژه صورت گرفته است.
این پروژه با پیمانکاری شرکت مهندسین عمران مارون و طی دوره اجرایی ۳۶ ماهه، مطابق با استانداردهای مهندسی و الزامات قراردادی تکمیل شد و زیرساختی هیدرولیکی، پایدار و بادوام برای توسعه منابع آب و بهرهبرداری از مخزن فراهم ساخت.
اجرای پروژه سد مخزنی تازهکند زمینه فعالیت نیروهای متخصص در حوزههای مهندسی، فنی و اجرایی را در طول دوره ساخت فراهم کرد. عملیات گسترده خاکبرداری، خاکریزی، احداث تونل، اجرای سازههای بتنی، آرماتوربندی، تزریق دوغاب و اجرای تأسیسات هیدرولیکی، مستلزم همکاری هماهنگ نیروهای متخصص در بخشهای مختلف عمرانی و اجرایی بود.
شرکت مهندسین عمران مارون بهعنوان پیمانکار با مدیریت و هماهنگی عملیات اجرایی، نقش مؤثری در سازماندهی نیروی انسانی، هدایت فعالیتهای فنی و اجرای موفق پروژه مطابق با مشخصات فنی و الزامات قراردادی، در طول دوره اجرای ۳۶ ماهه ایفا کرد.
شرکت مهندسین عمران مارون، فرایند تأمین و تدارک مصالح ساختمانی، تجهیزات و منابع مورد نیاز کارگاه را از طریق یک سیستم یکپارچه مدیریت زنجیره تأمین انجام میدهد. فعالیتهای تدارکاتی مطابق با برنامه زمانبندی پروژه، مشخصات فنی و الزامات کیفی اجرا میشوند تا ضمن تأمین بهموقع مصالح و تجهیزات، زمینه اجرای کارآمد و منظم پروژهها فراهم شود.
